6月13日 金曜日

工事情報

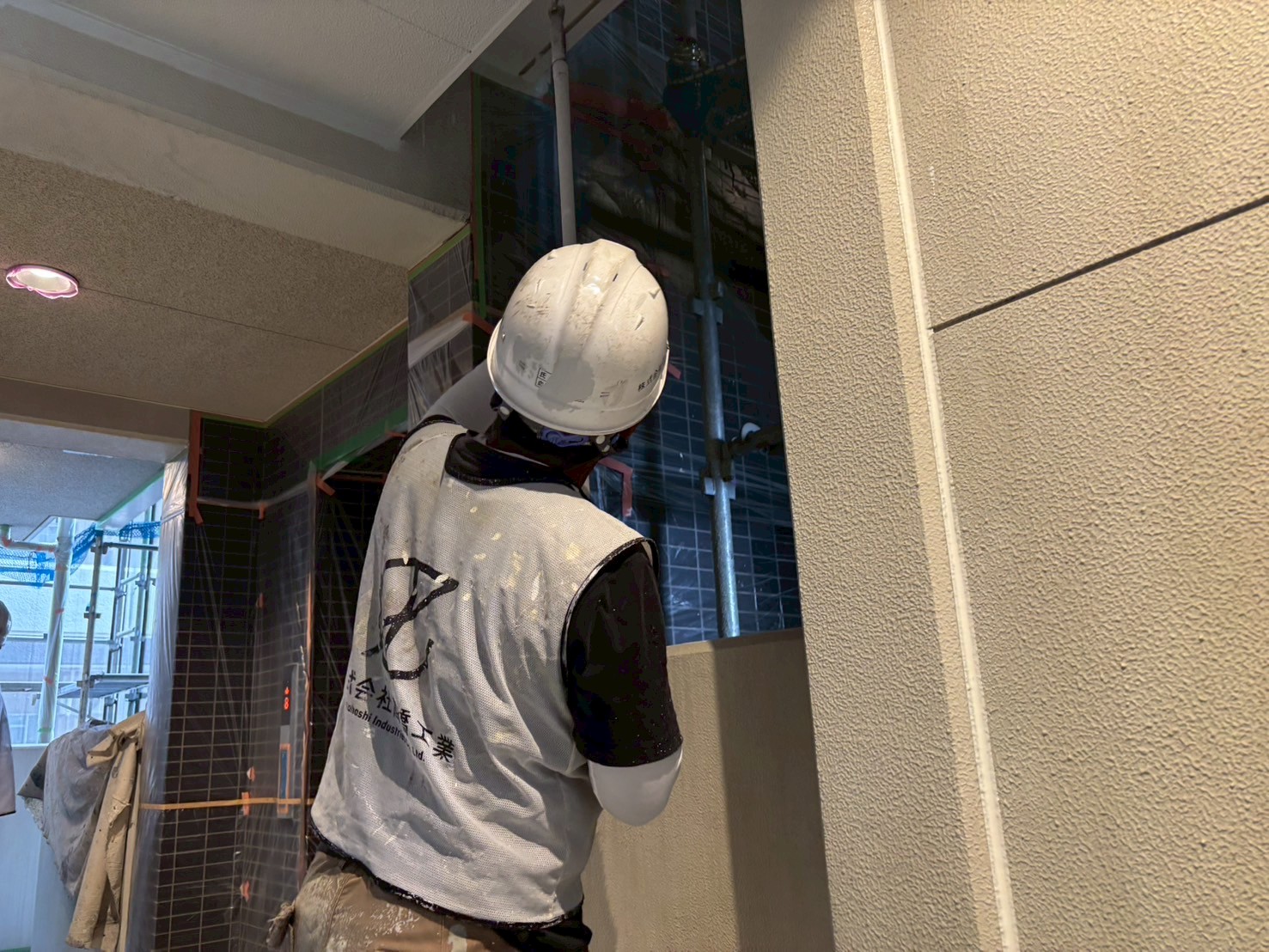

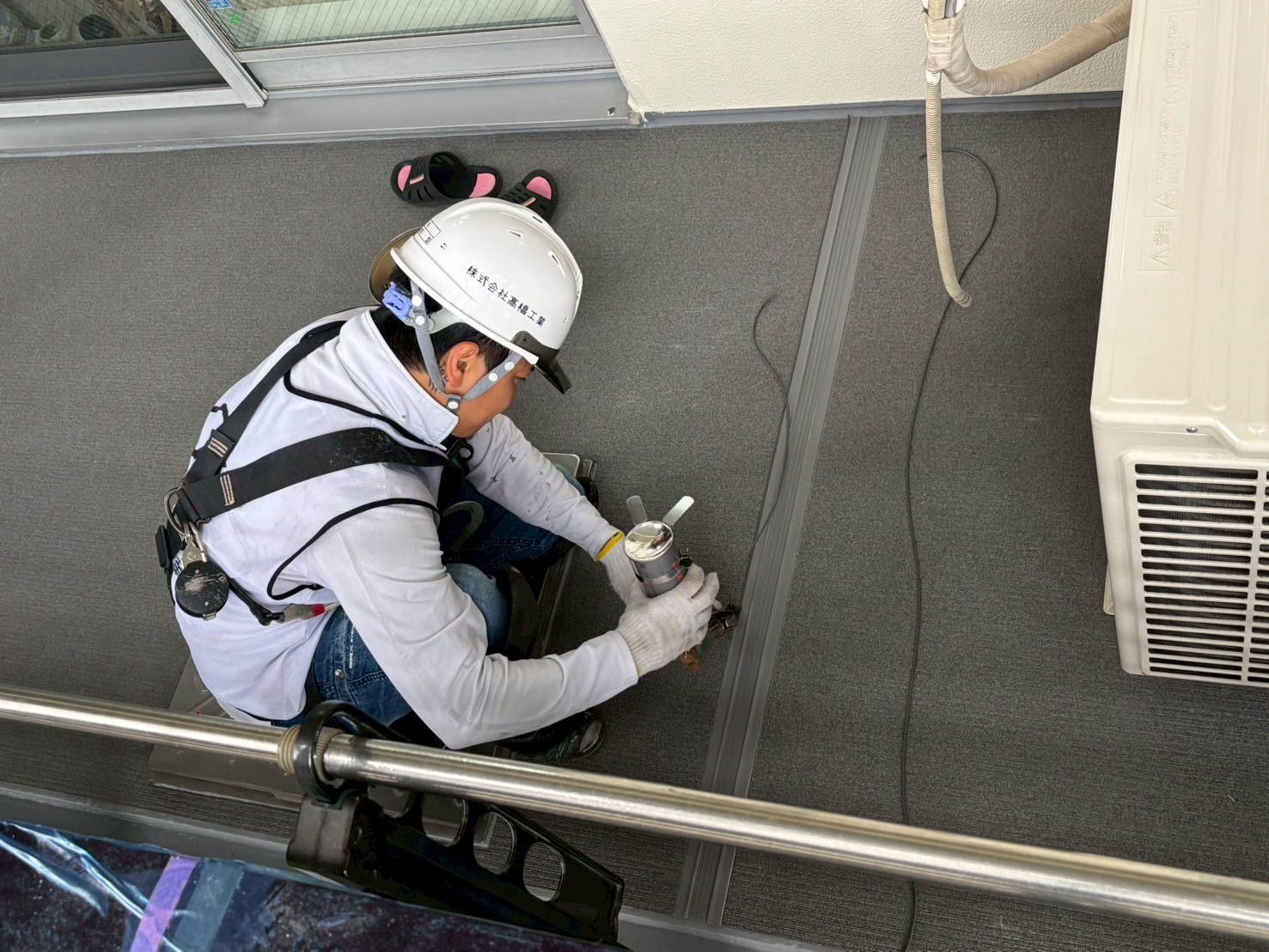

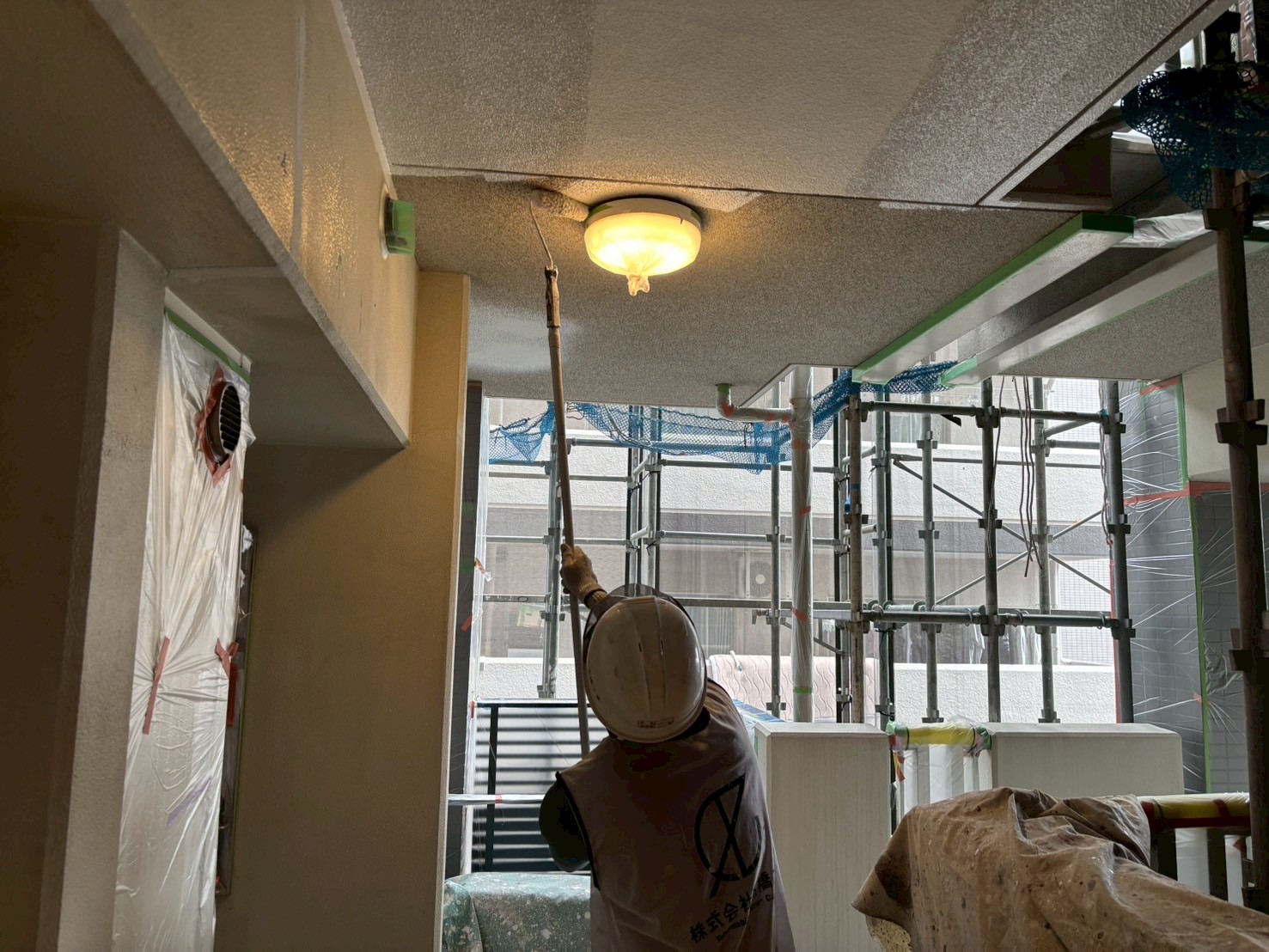

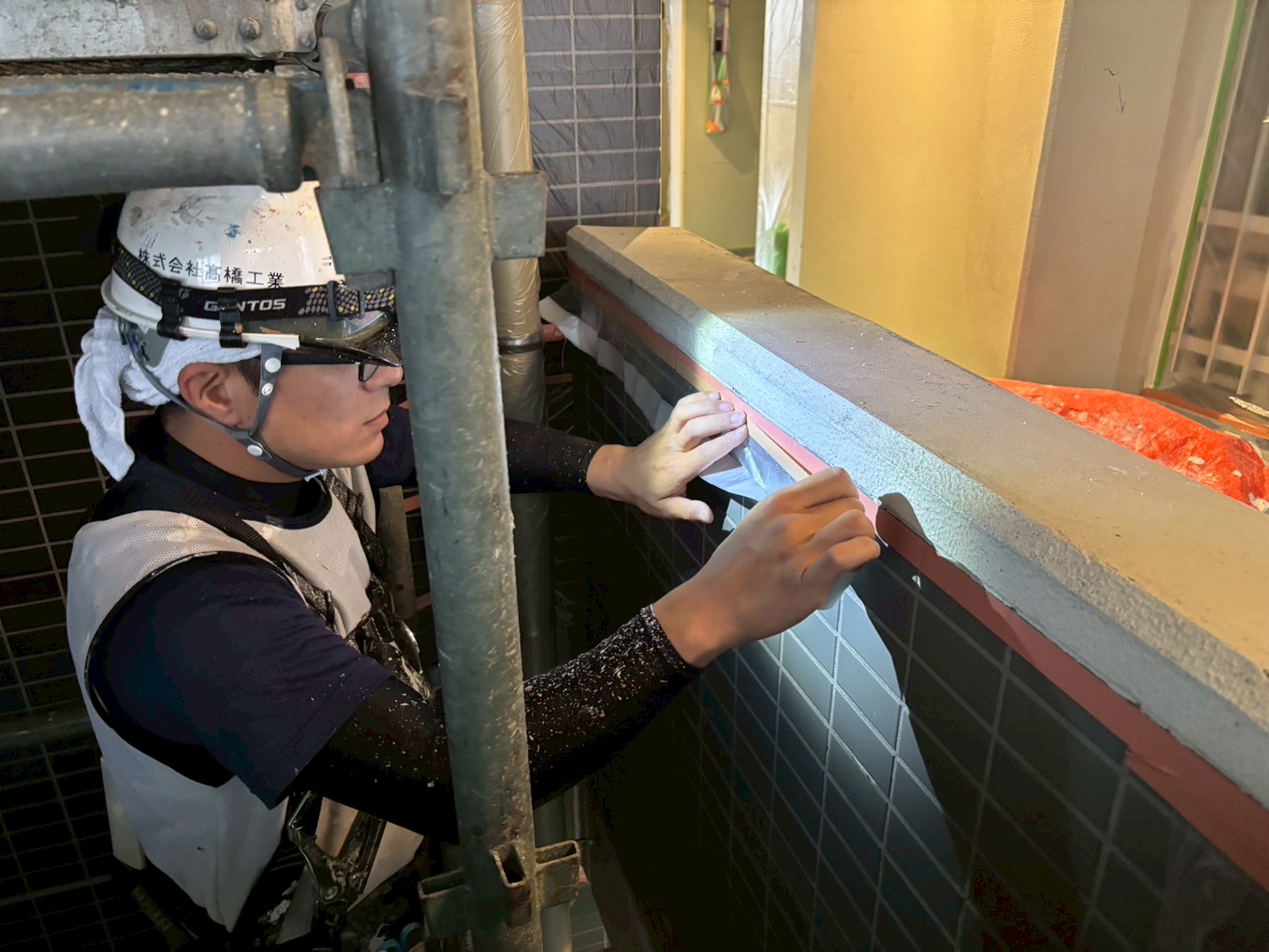

共用廊下9階~2階の天井、壁の塗装、また足場側からの腰壁の塗装をおこないました。

明日6月14日(土)は引き続き9階~2階の天井、壁の塗装をおこないます。

塗りたての壁を触らないように注意して下さい。

廊下の塗装が完了後は床の防水工事が始まります。

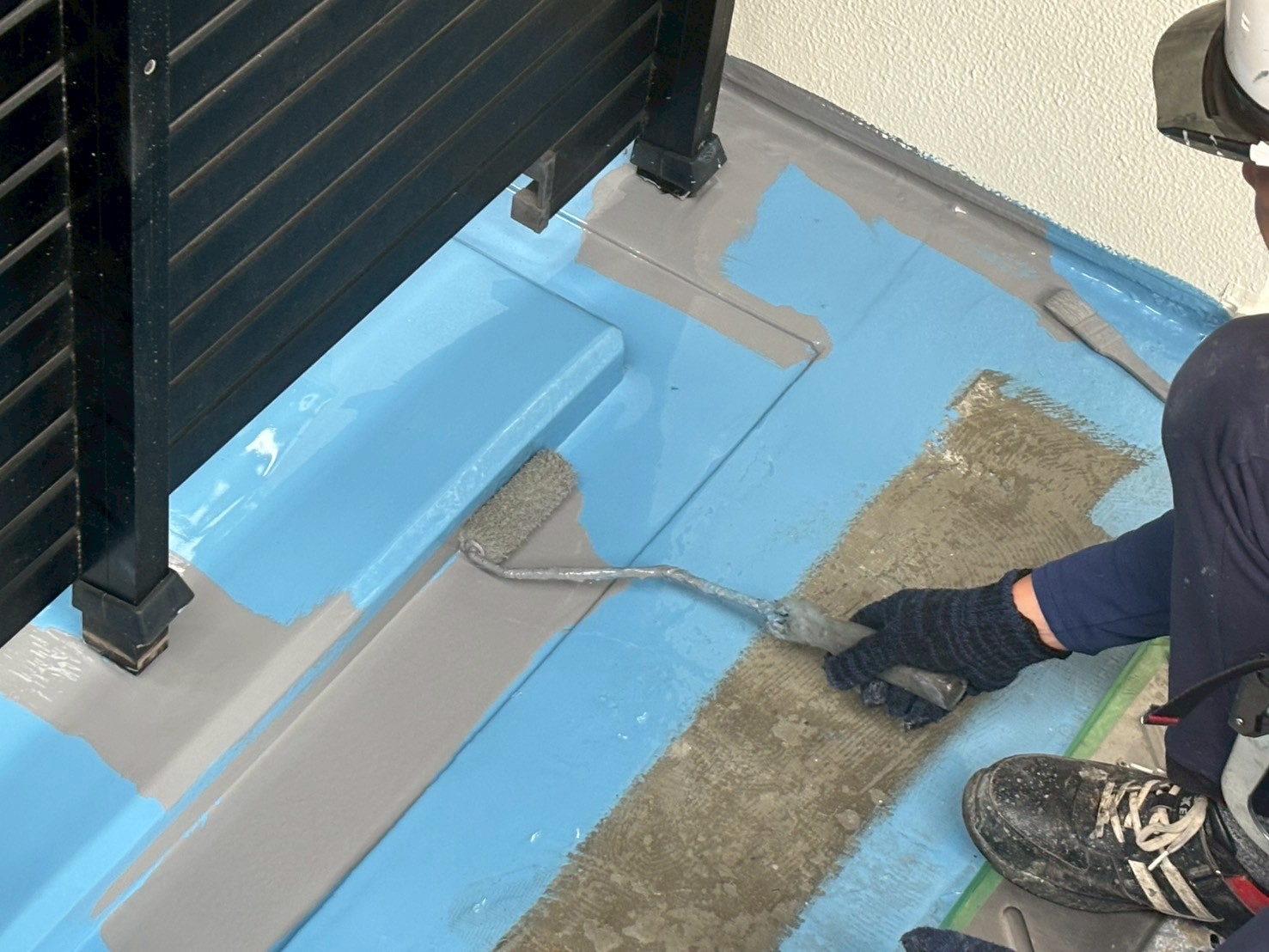

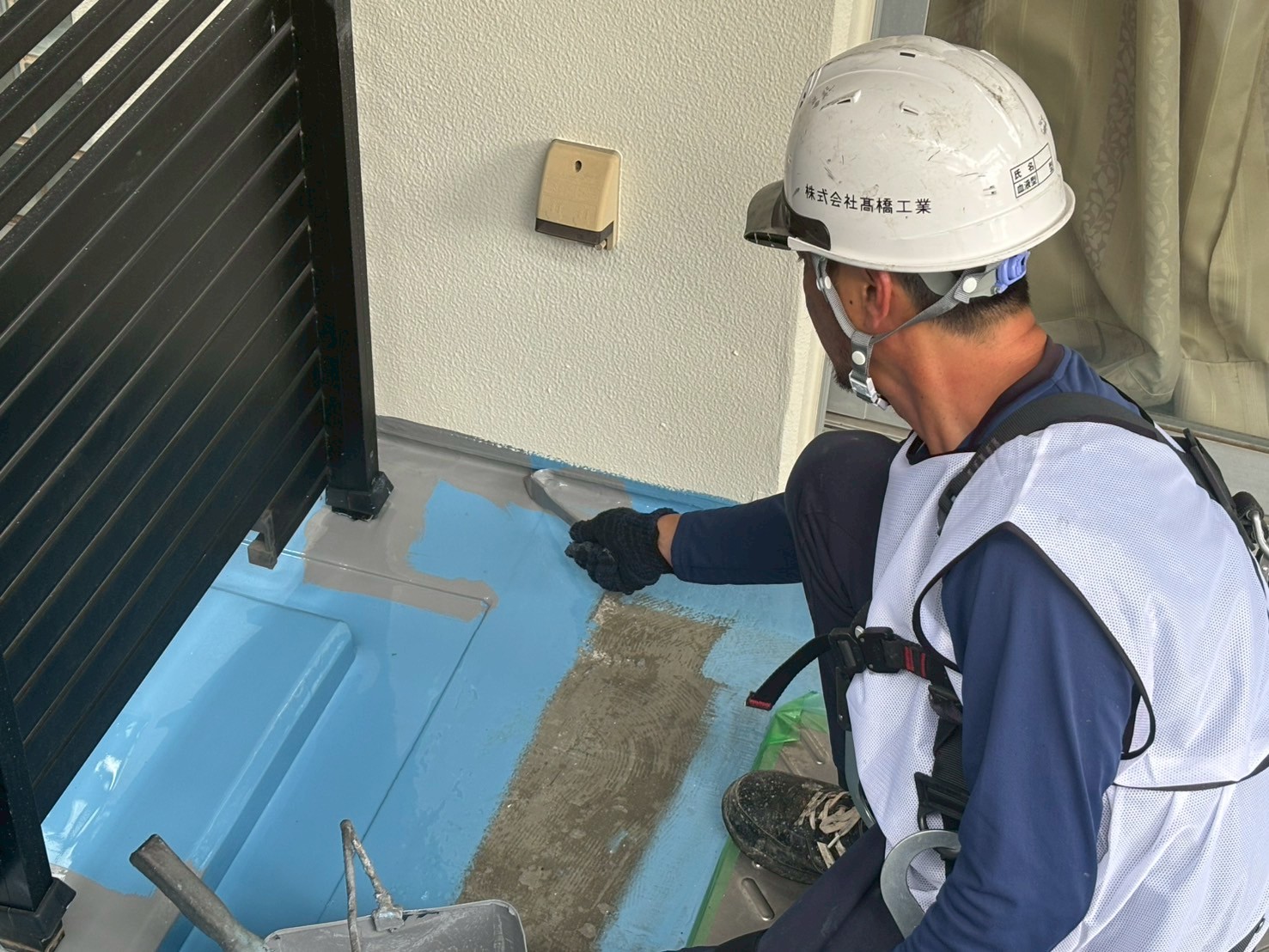

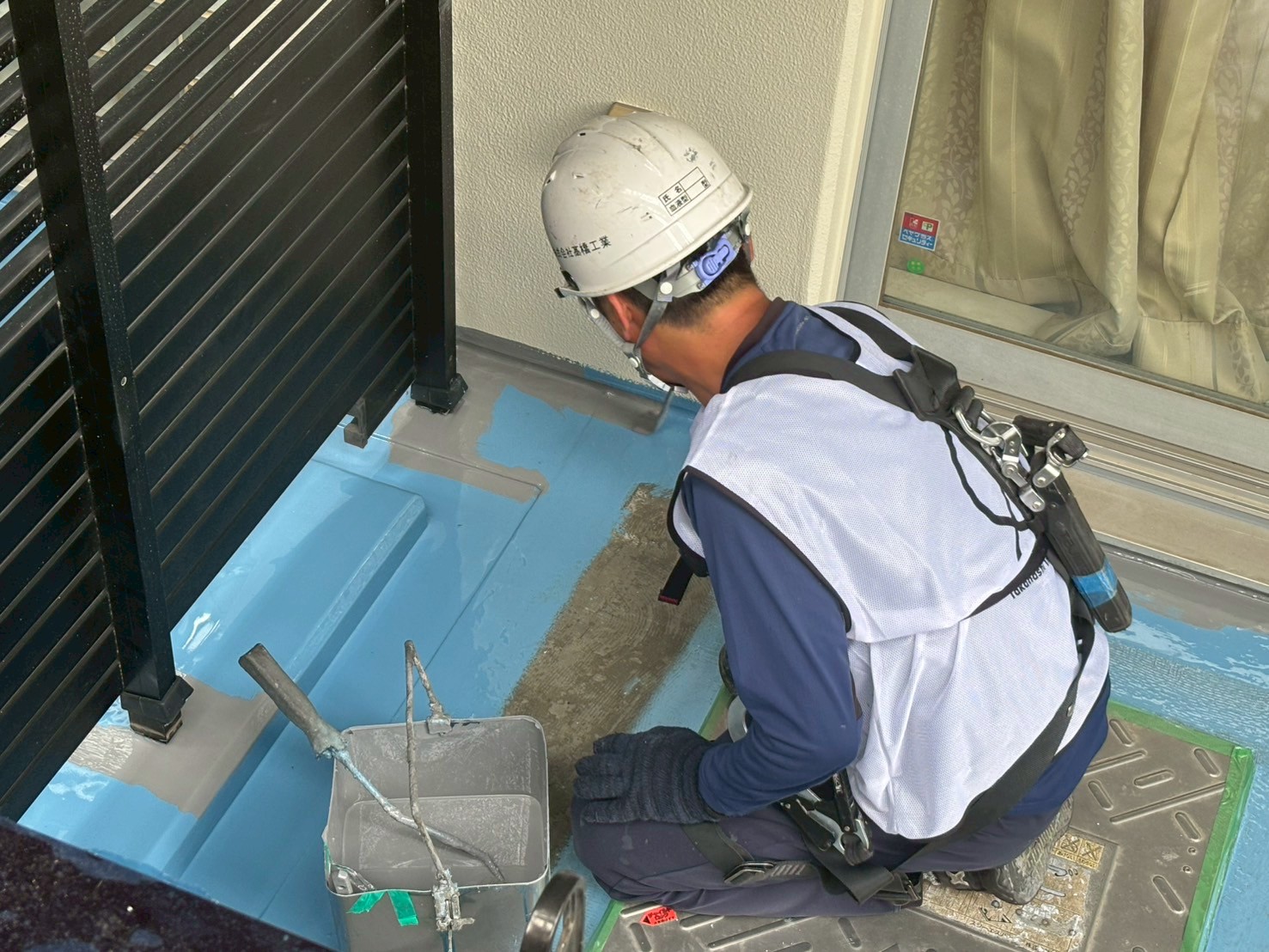

B棟バルコニー、サービスバルコニーのウレタン2層目塗布とトップコート塗布をおこないました。

臭気の発生がありご迷惑をおかけいたします。また塗りたての床を踏まない注意して下さい。

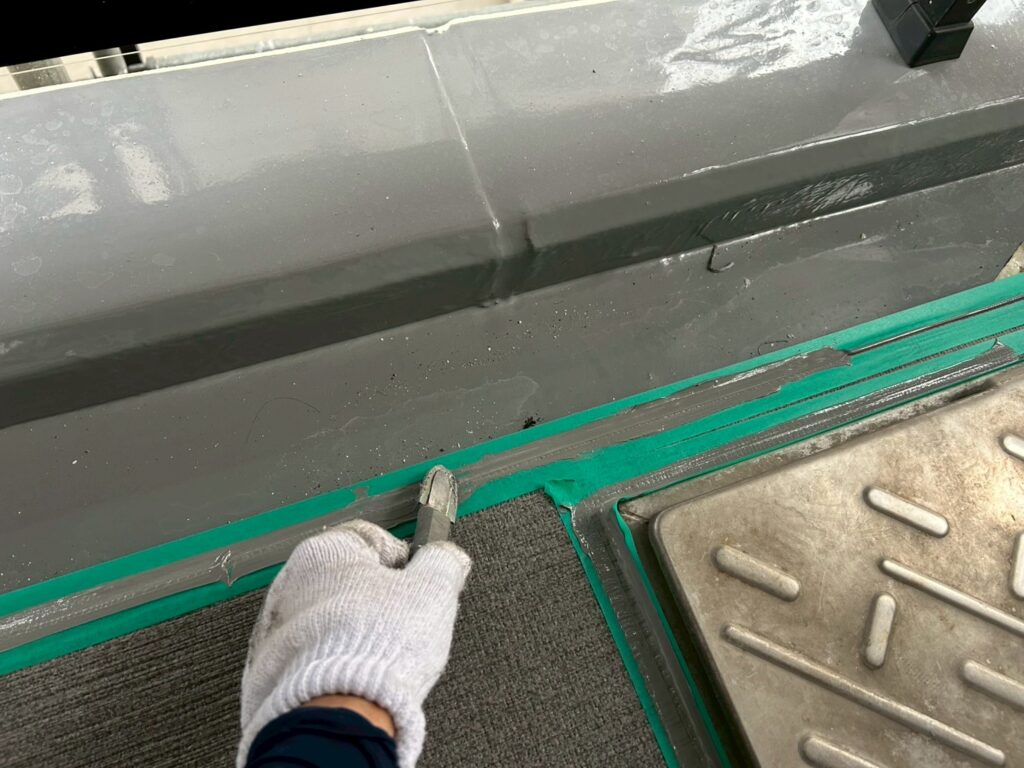

明日はバルコニー内に長尺シート材料の設置をおこない、引き続きウレタン防水工事の仕上げ作業します。

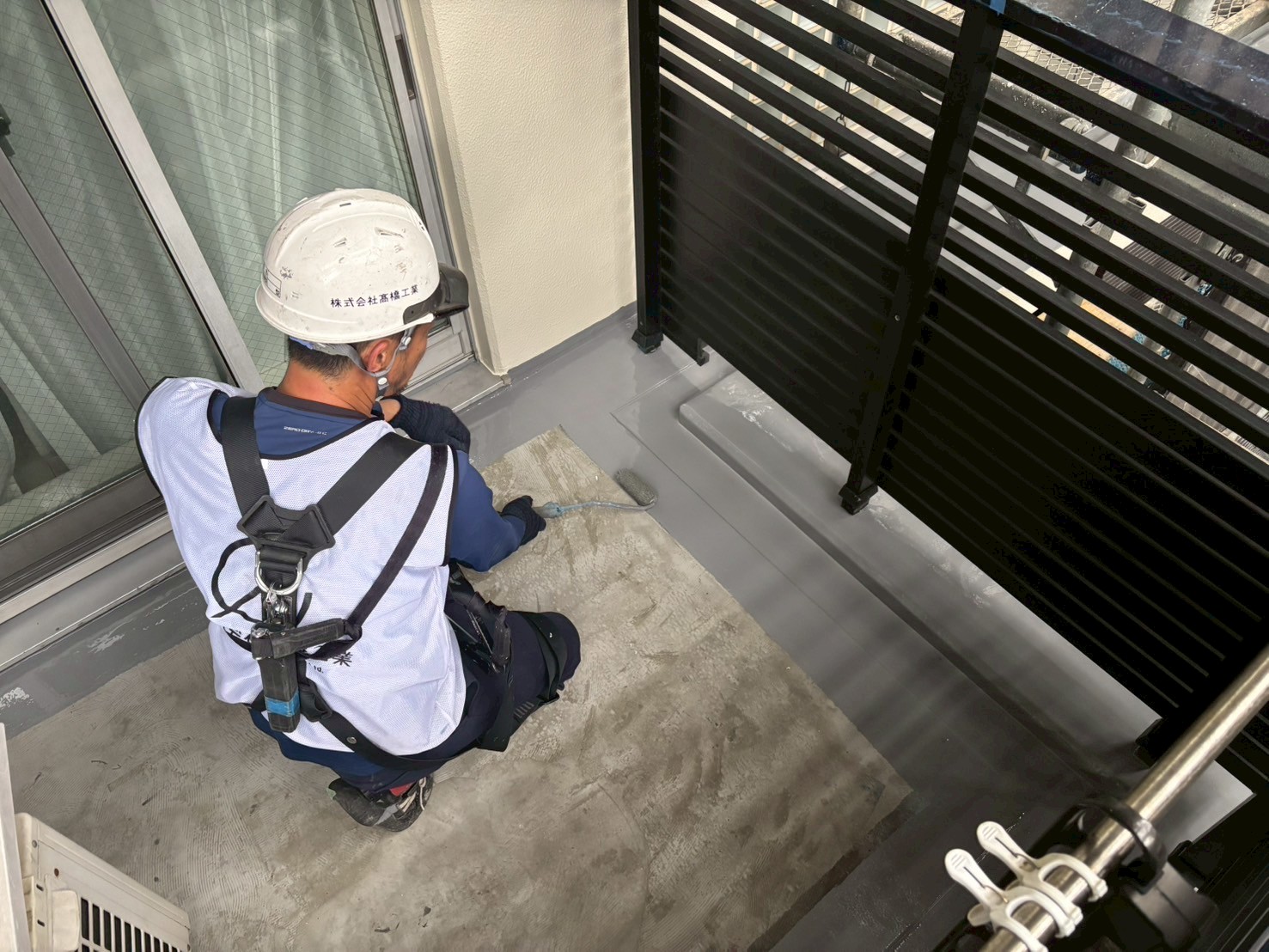

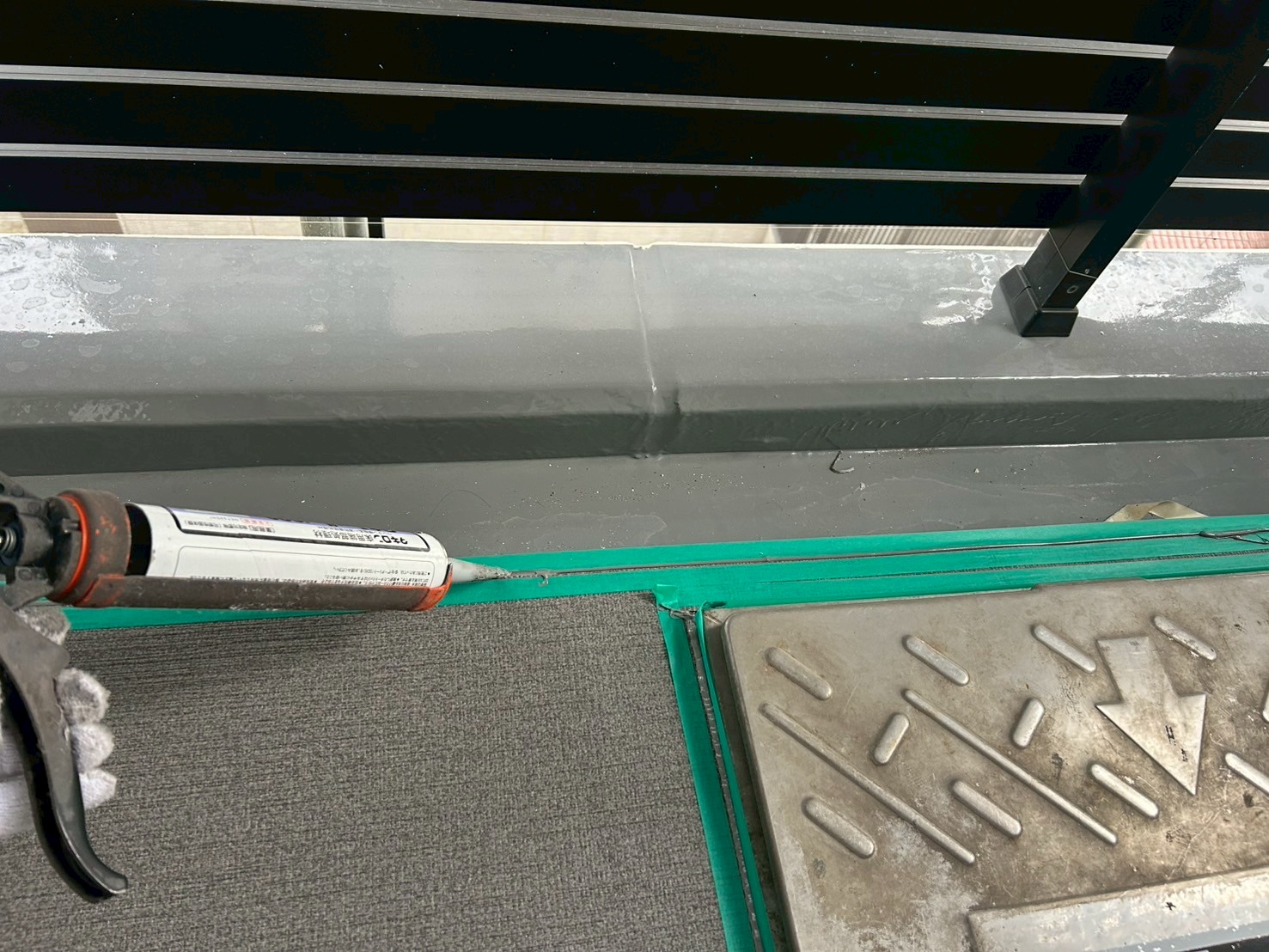

A棟バルコニー5階~2階の溶接接着工事、15階~端末シーリング打ち工事をいたしました。

明日6月14日(土)は引き続き端末シーリング打ちをおこないます。

打ちたての箇所を触らないように注意して下さい。

数時間で表面は硬化しますが完全効果まで2日間程度かかるため、触らないようにバルコニーの使用は

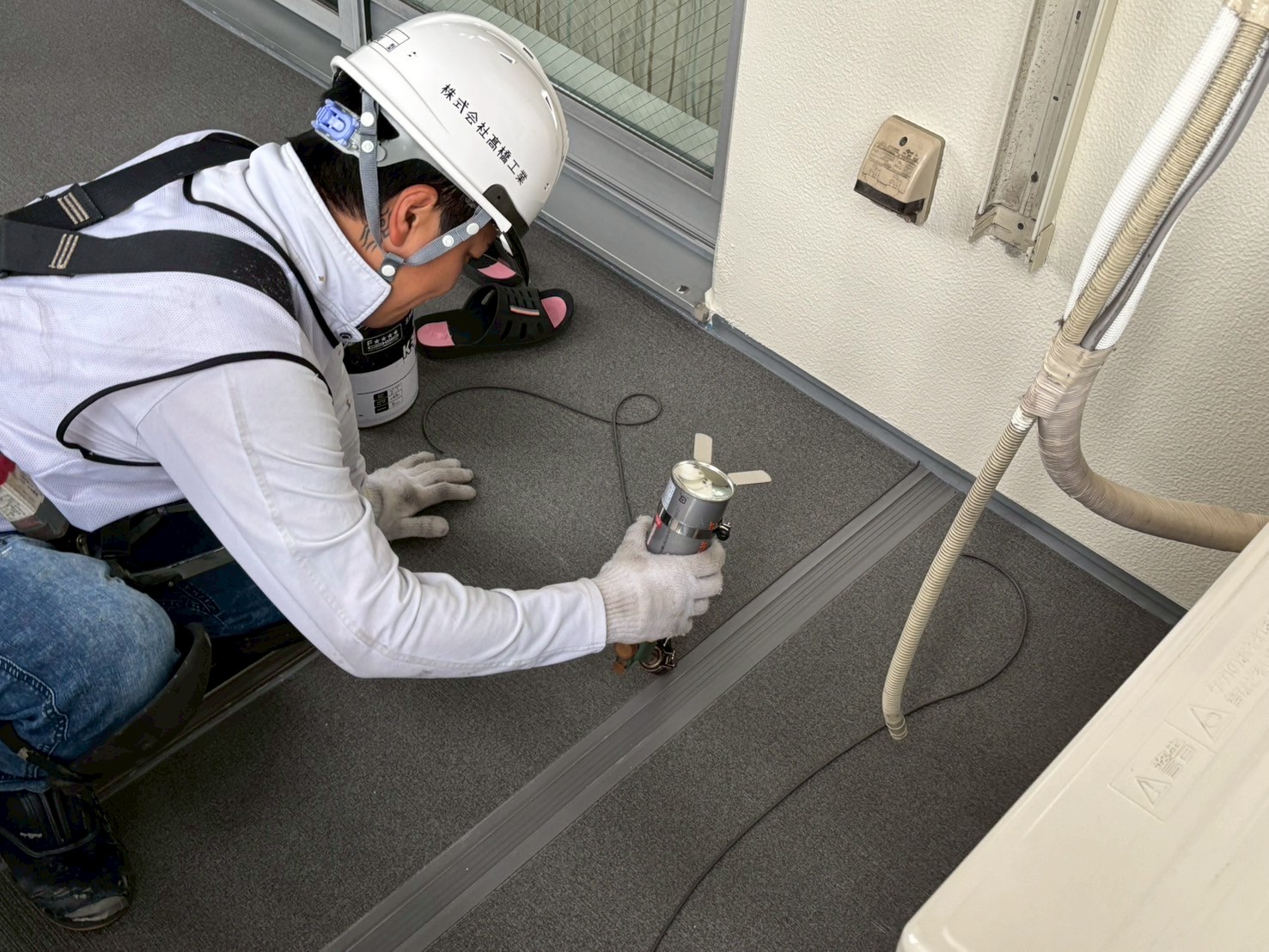

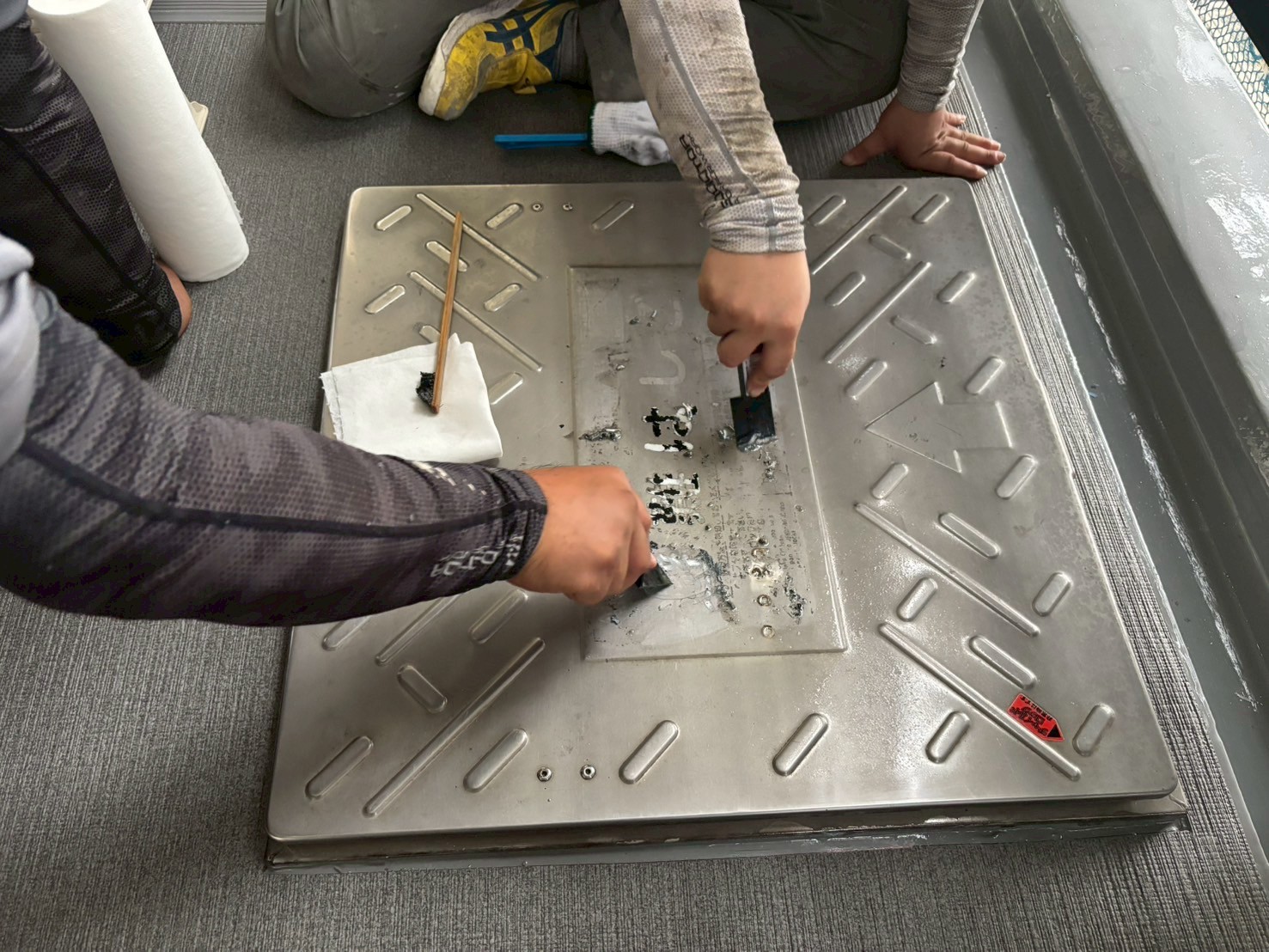

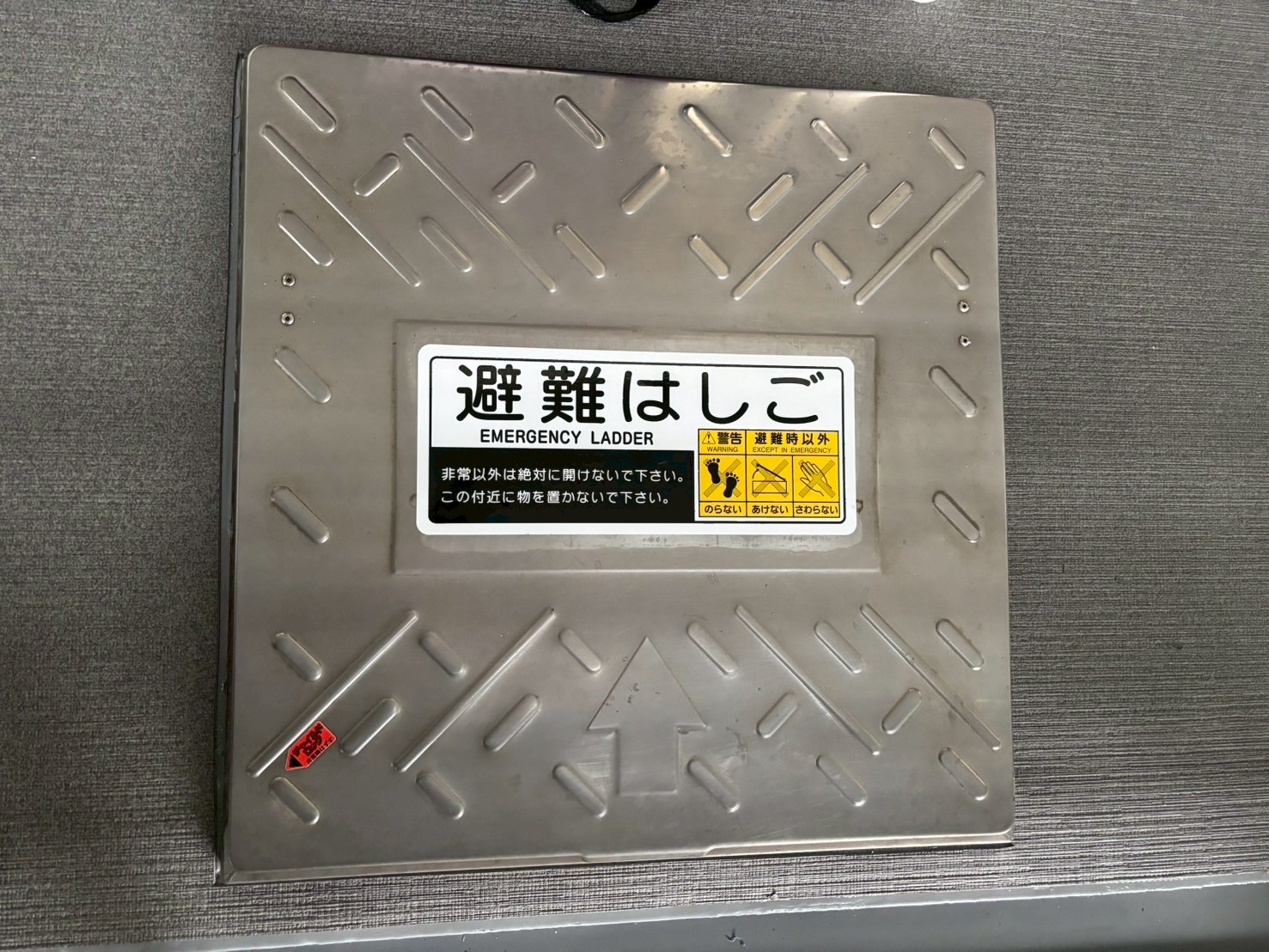

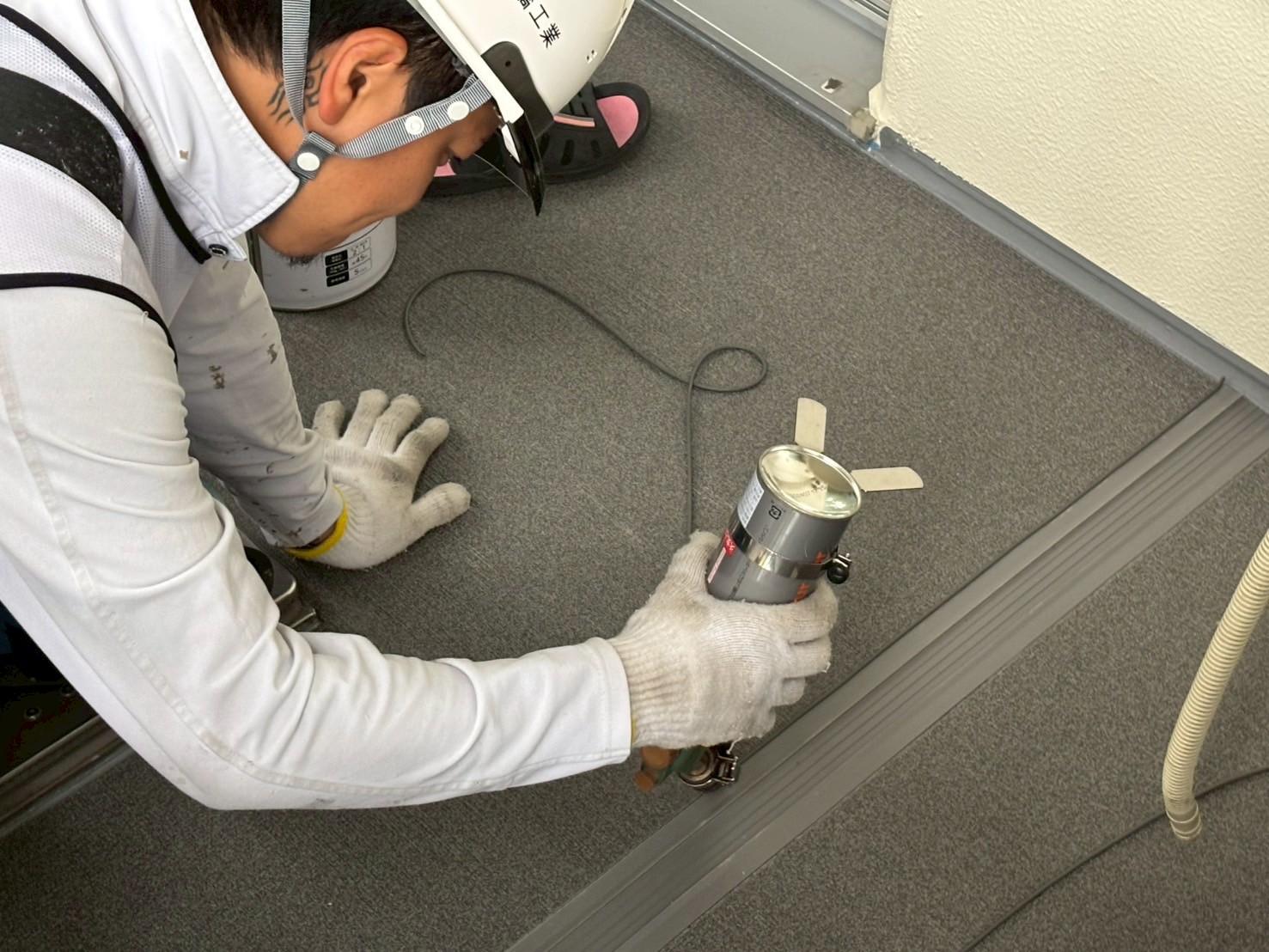

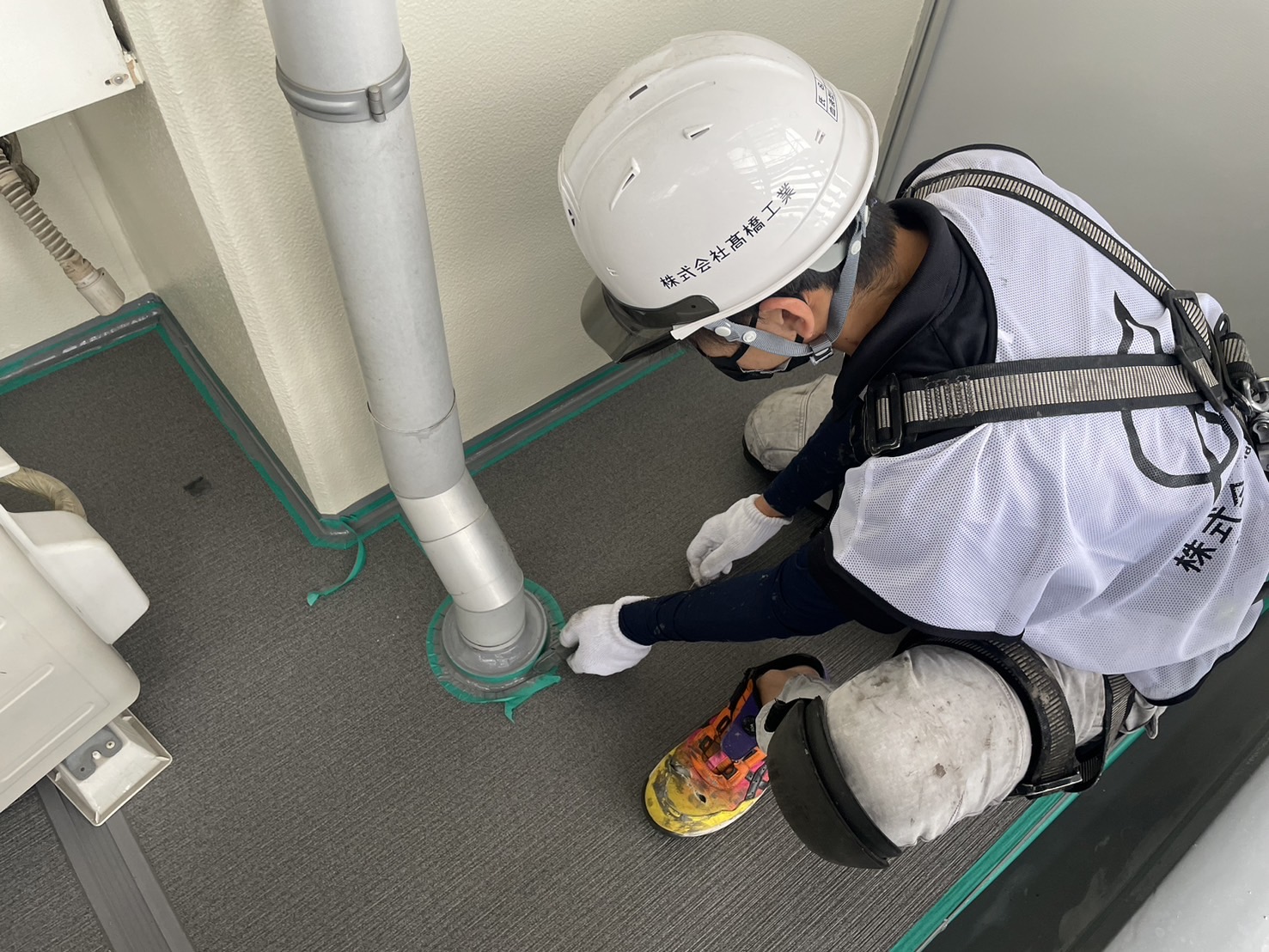

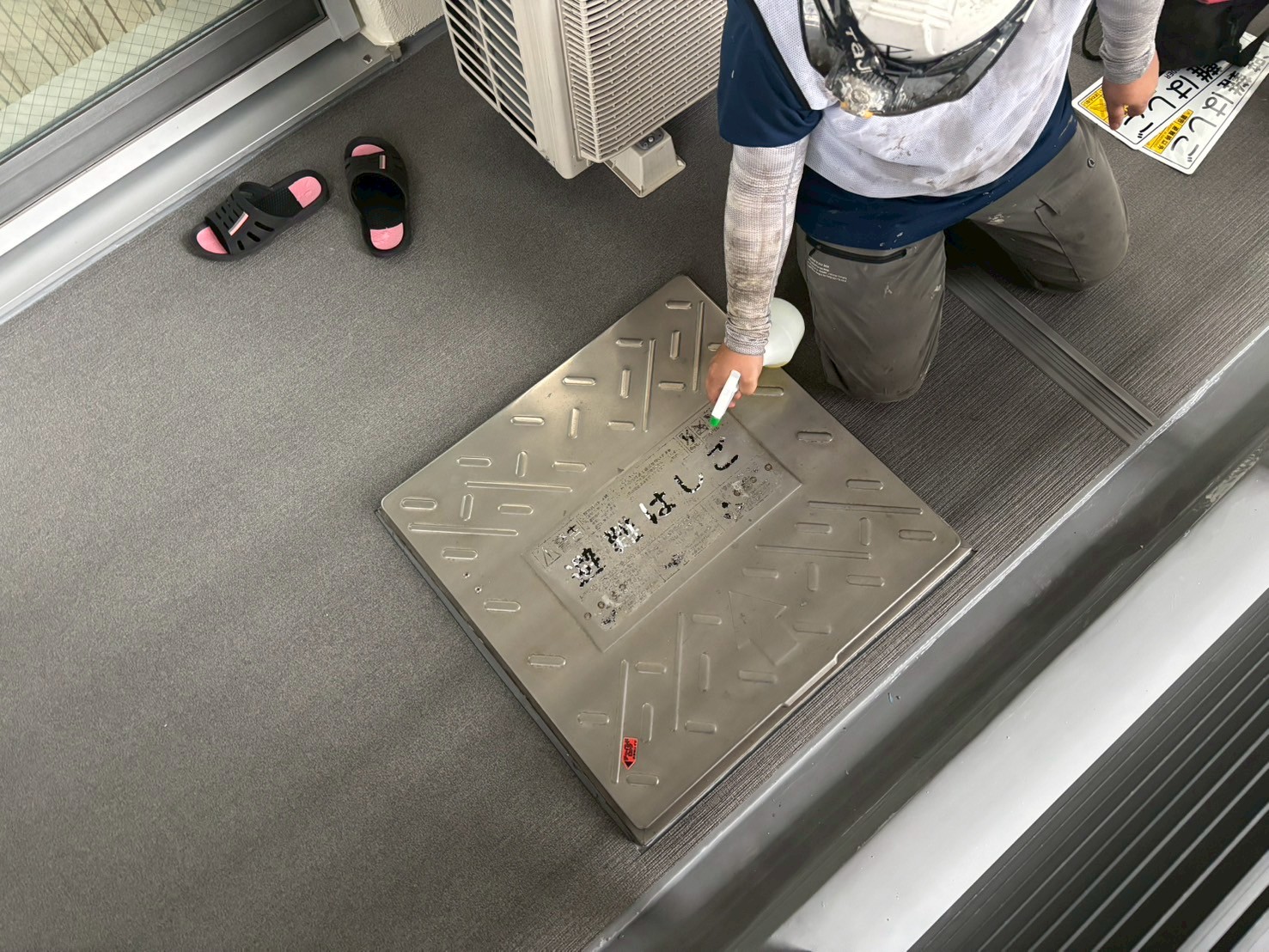

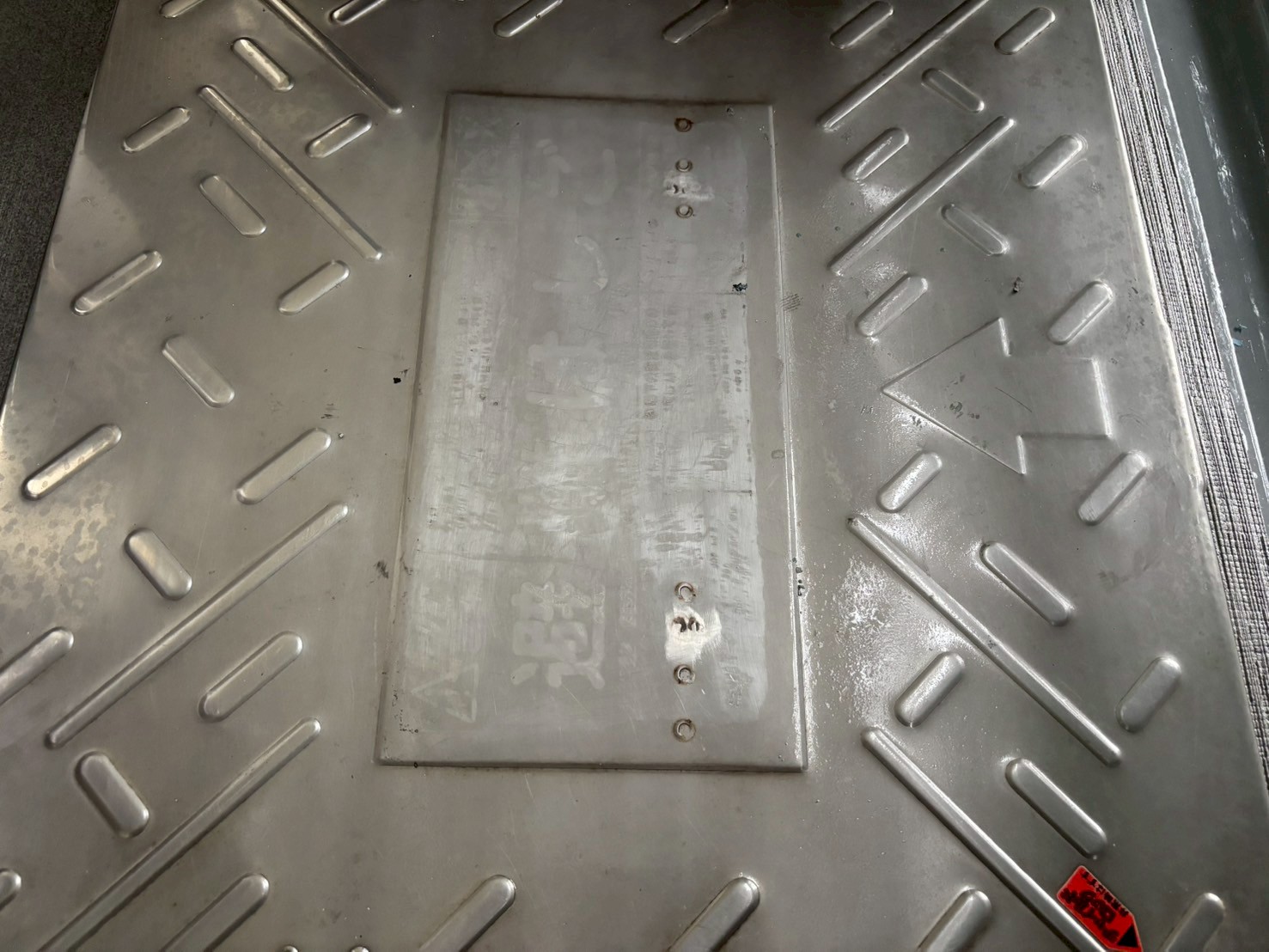

スリムダクトの復旧、避難ハッチのシール張替え作業をおこないました。

・A棟バルコニー是正工事(防水・塗装)

・塗装工事

・ウレタン防水工事

・B棟バルコニー長尺シート設置工事

・シーリング工事
